神渭管道富余煤浆工程铁路专用线EPC工程跨线桥架梁圆满成功

作者:刘东亮

发布时间:2021-08-31 16:42:04

阅读次数:

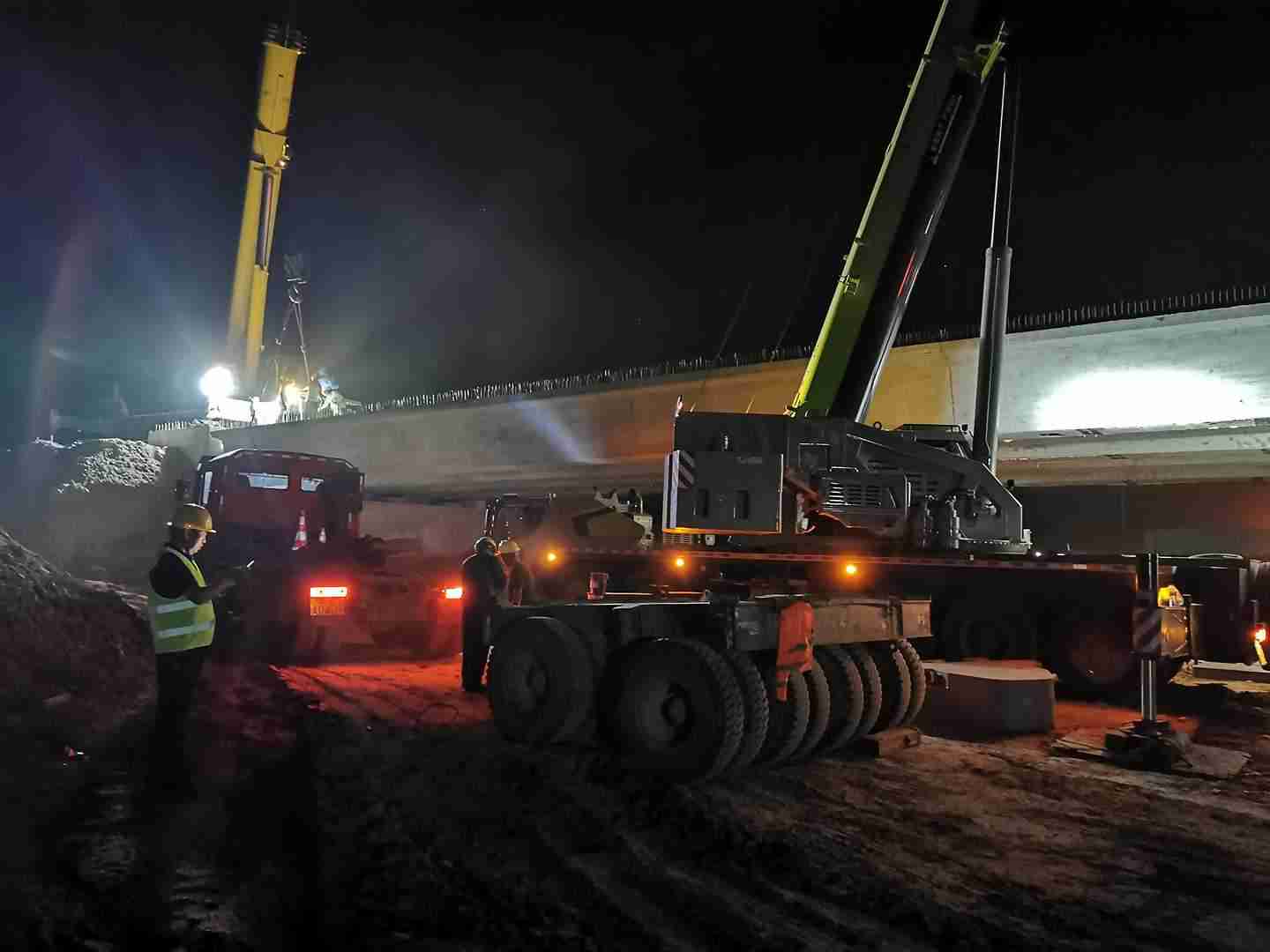

8月27日晚,由中铁西安院总承包建设的神渭管道富余煤浆工程铁路专用线(蒲洁能化铁路专用线改扩建工程)EPC工程,改移料场东路上跨立交桥架梁圆满成功。神渭管道富余煤浆工程铁路专用线EPC工程跨线桥架梁圆满成功(图1)

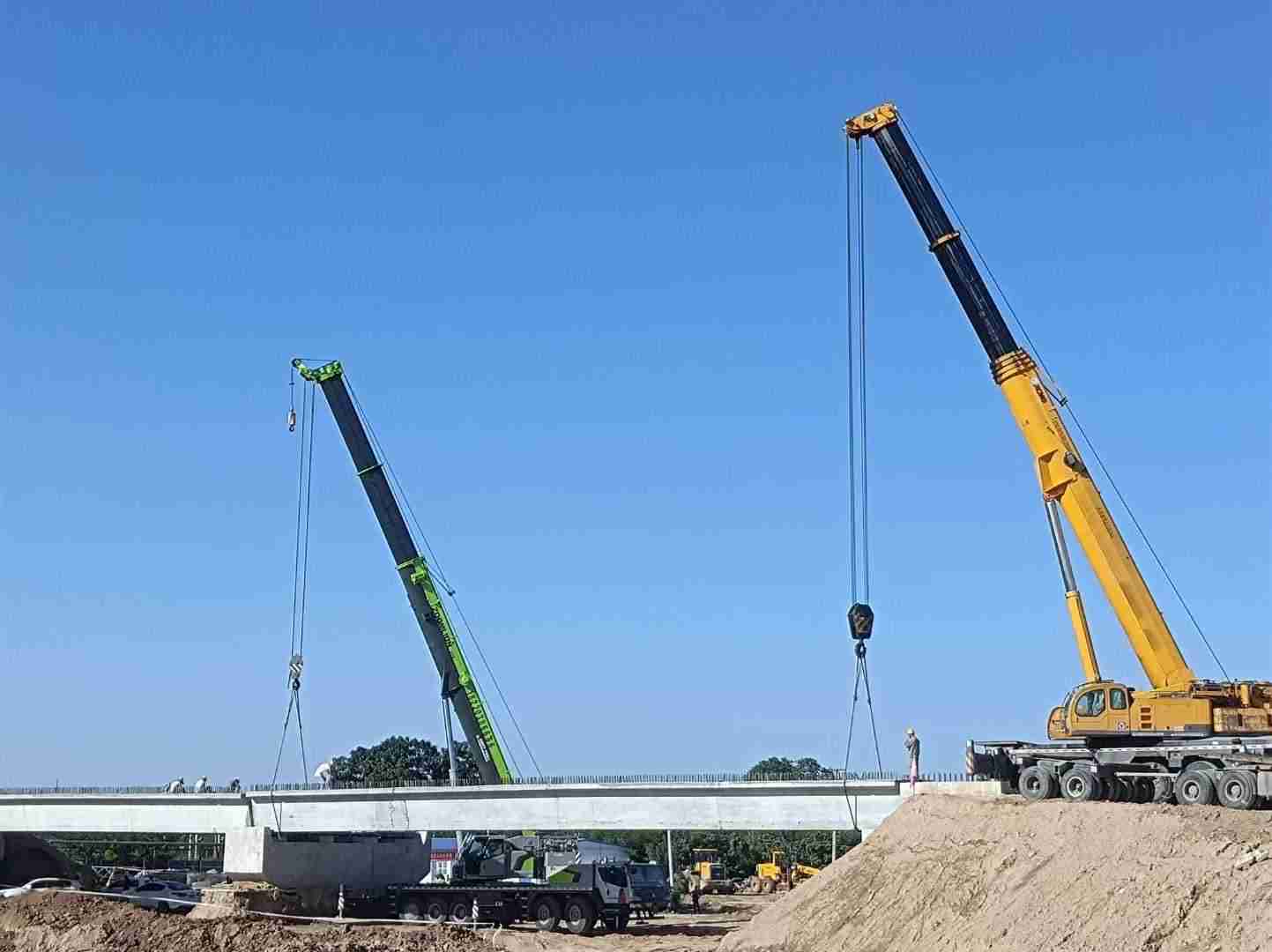

该项目6月15日开工,要求9月15日完工,工期非常紧张,工期和技术是控制该工程的关键节点。项目施工分包单位组织管理涣散、技术管理力量薄弱;承担桥梁施工的劳务队伍从未接触过道路、桥梁施工,施工队伍更换频繁,先后更换多达6次,对施工影响非常大。EPC项目部采取将桥梁现场预制改为厂制价购方案,并制定桥梁施工专项计划,严格管控,组织实施。加强对施工单位技术交底、现场指导与检查,确保桥梁施工工期和质量。神渭管道富余煤浆工程铁路专用线EPC工程跨线桥架梁圆满成功(图2)

为了确保架梁作业万无一失,架设前EPC项目部精心组织,层层把关,预判并管控安全风险。EPC项目部人员亲自踏勘现场,查看运梁路径和道路条件,平整、补修运梁通道,清理环境,保证箱梁安全运输抵达桥址;EPC项目部召开架梁方案预审会、安排组织班前安全技术交底会。桥梁架设过程中,安排专人封闭疏导道路交通,现场拉起警戒线,非作业人员不得进入安全警戒线以内,由专人统一指挥、下达作业指令。神渭管道富余煤浆工程铁路专用线EPC工程跨线桥架梁圆满成功(图3)

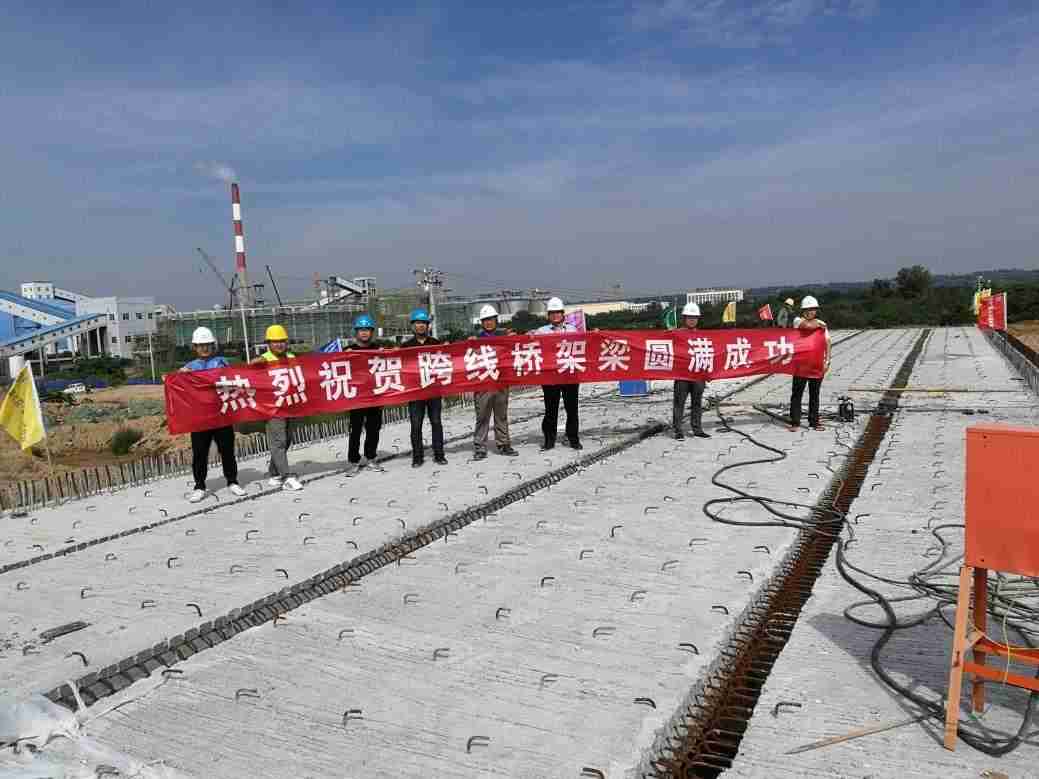

在各参建单位的共同的努力下,终于在8月27日晚11点完成最后一片梁的架设。神渭管道富余煤浆工程铁路专用线EPC工程跨线桥架梁圆满成功(图4)

此次上跨立交桥架梁圆满成功的扭转了施工单位管理混乱、进度严重滞后现象,开创了施工平稳推进的新局面,为铁路专用线后续顺利施工树立了标杆,促进了其他各专业队伍的施工热情,掀起了施工大干比拼热潮。同时项目部在面对分包单位管理涣散、劳务施工组织能力差、不服从管理等诸多困难方面收获了一定的管理经验和教训。按时间节点完成架梁,赢得了业主单位的赞许!

项目部全体成员在“促生产、保增长,大干三季度”中,持续发扬攻坚克难,勇于跨跃,追求卓越的企业精神,不断提高EPC项目部管理水平,积累管理经验,加快迈向专业化EPC项目管理团队的步伐,为客户提供优质服务,为企业赢得良好口碑。
